Quanto costa ristrutturare un appartamento
Il costo al metro quadro dipende soprattutto da quanto si rifà: impianti, distribuzione interna, infissi e livello delle finiture. Le fasce qui sotto sono i costi medi dei lavori nel Centro Italia, IVA esclusa, per un appartamento in condominio.
| Livello | Cosa comprende | €/mq |
|---|---|---|
| Leggera (restyling) | Pitture, pavimenti e rivestimenti, sostituzione dei sanitari, piccoli adeguamenti degli impianti | 300–600 |
| Media | Nuova distribuzione interna, impianti elettrico e idrico nuovi, bagni e cucina | 600–1.000 |
| Completa / radicale | Tutto a nuovo: impianti, infissi, climatizzazione, isolamento dove possibile | 1.000–1.500 |
Costi medi dei lavori nel Centro Italia, IVA e spese tecniche escluse. Per soluzioni di lusso o ad alto efficientamento energetico si arriva a punte di 2.000–2.500 €/mq e oltre.
Nel Centro storico e in ZTL i costi salgono per logistica, permessi di accesso e occupazione di suolo pubblico; in un edificio vincolato tecniche e materiali vanno concordati con la Soprintendenza. Il costo reale del tuo immobile si definisce caso per caso, con rilievo e computo metrico.
Fasi e tempi reali
- Sopralluogo e verifica di fattibilità (1 settimana). Rilievo, visura e planimetria catastale, ricerca dei precedenti edilizi, controllo dei vincoli.
- Progetto e computo (2–4 settimane). Pianta definitiva, render se servono, computo metrico per chiedere preventivi confrontabili a due o tre imprese.
- Pratica edilizia (da 1 giorno a 4 mesi). La CILA si deposita e i lavori partono subito. La SCIA ha 30 giorni di controlli. Se serve l'autorizzazione della Soprintendenza, il termine di legge è 120 giorni.
- Cantiere (6–16 settimane). Demolizioni, impianti, massetti, finiture. La durata dipende da superficie e consegna dei materiali.
- Chiusura (2 settimane). Fine lavori allo sportello edilizio del Comune, aggiornamento catastale DOCFA, certificazioni degli impianti, eventuale APE.
Quale pratica serve
Se sposti pareti non portanti o rifai gli impianti cambiando la distribuzione, serve una CILA. Se tocchi muri portanti, solai o apri vani in strutture, serve una SCIA con la pratica sismica. Se ti limiti a rifare pavimenti e rivestimenti siamo nell'edilizia libera. Prima di tutto, però, va ricostruito lo stato legittimo: se la planimetria non corrisponde ai titoli edilizi, la difformità va sanata prima o insieme al progetto.
Gli imprevisti tipici delle case d'epoca
- Solai in legno o in ferro e tavelloni nei palazzi di fine Ottocento e inizio Novecento: prima di posare pavimenti pesanti va verificata la portata.
- Massetti alti e alleggeriti che nascondono vecchi impianti: la demolizione rivela spesso tubazioni in piombo o ferro zincato da sostituire.
- Murature miste in tufo e laterizio dove aprire tracce richiede attenzione; per un vano in un muro portante serve sempre il calcolo.
- Regolamenti di condominio con orari di cantiere stretti e limiti all'uso dell'ascensore per i materiali.
Casi tipo

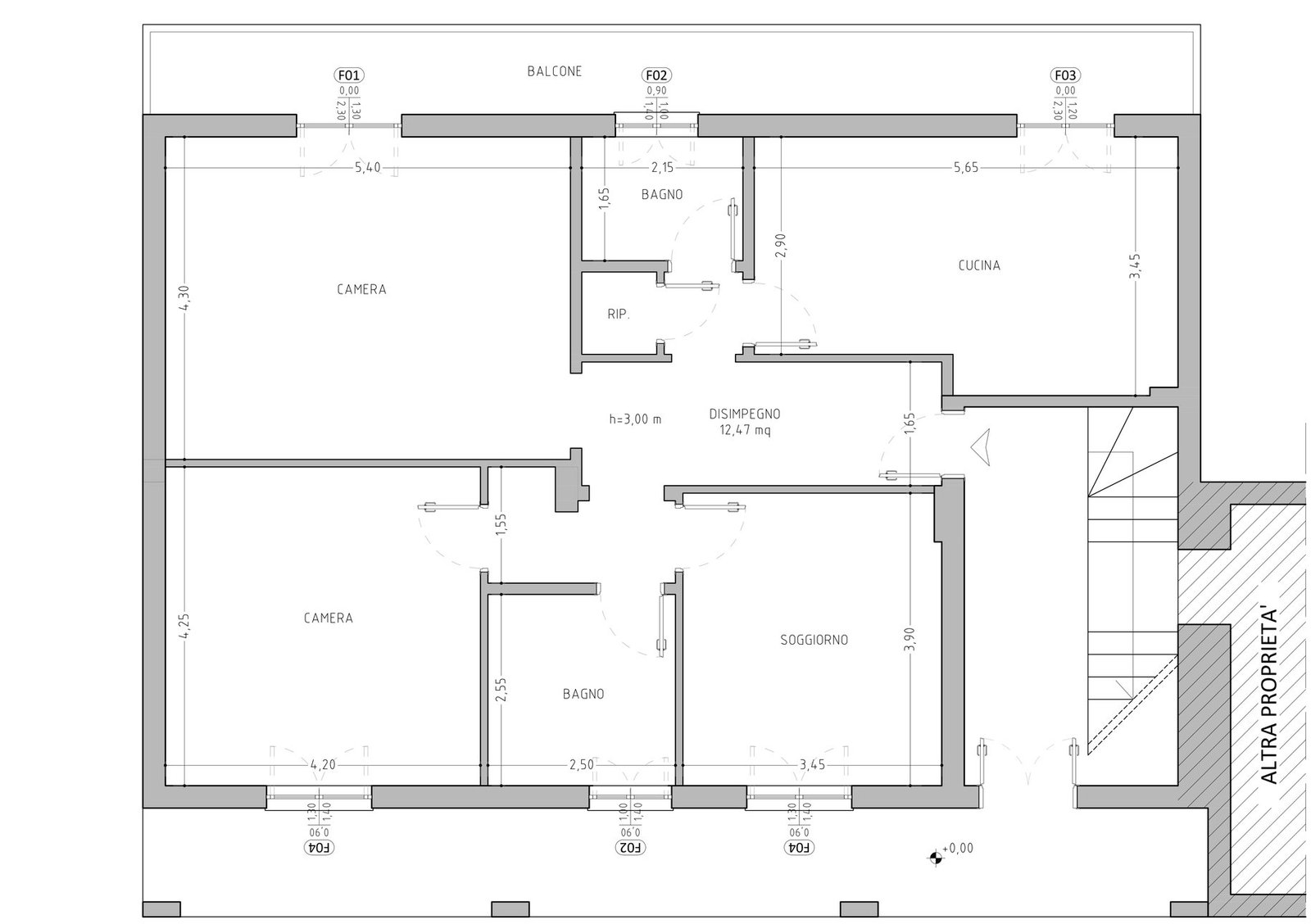

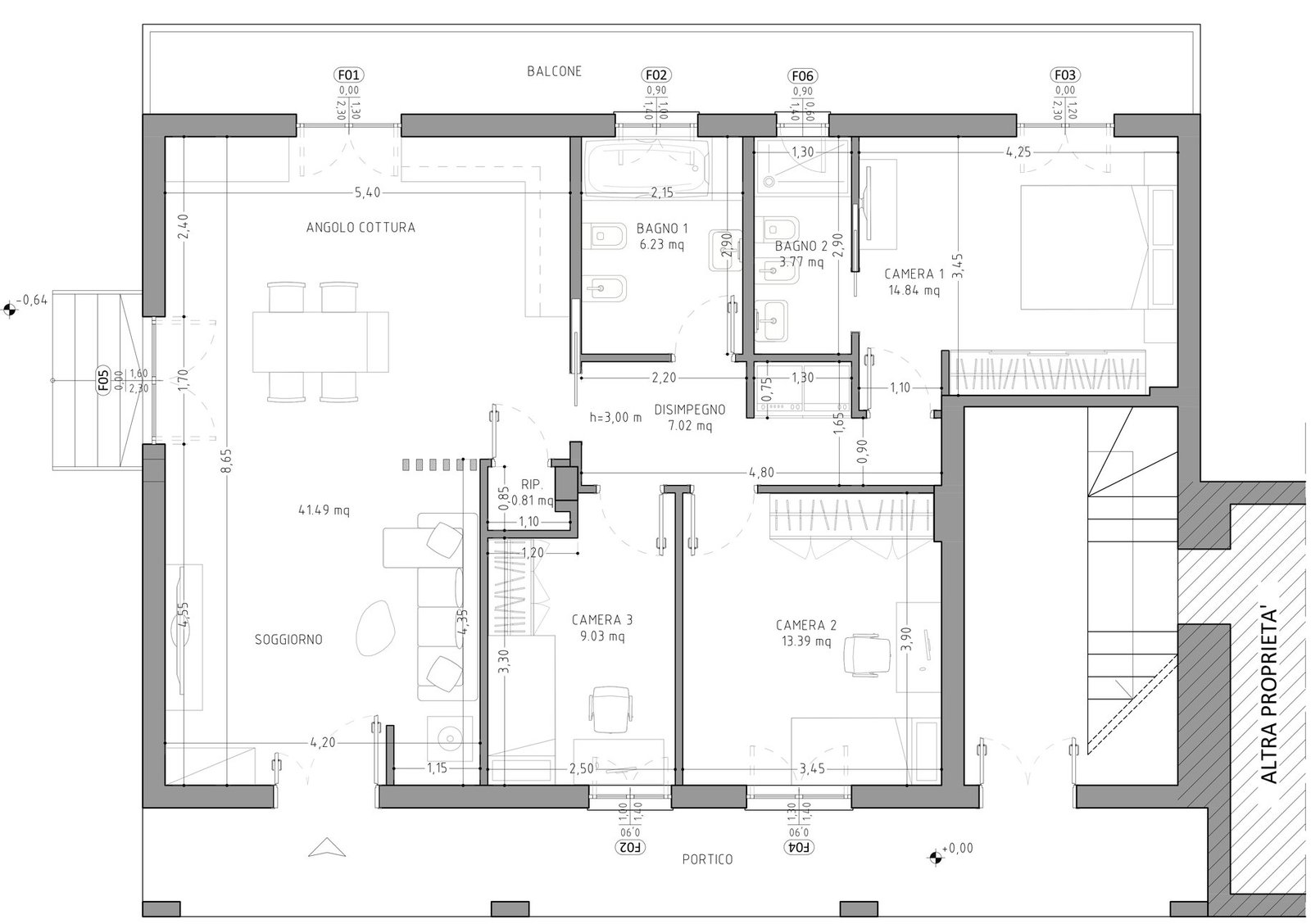

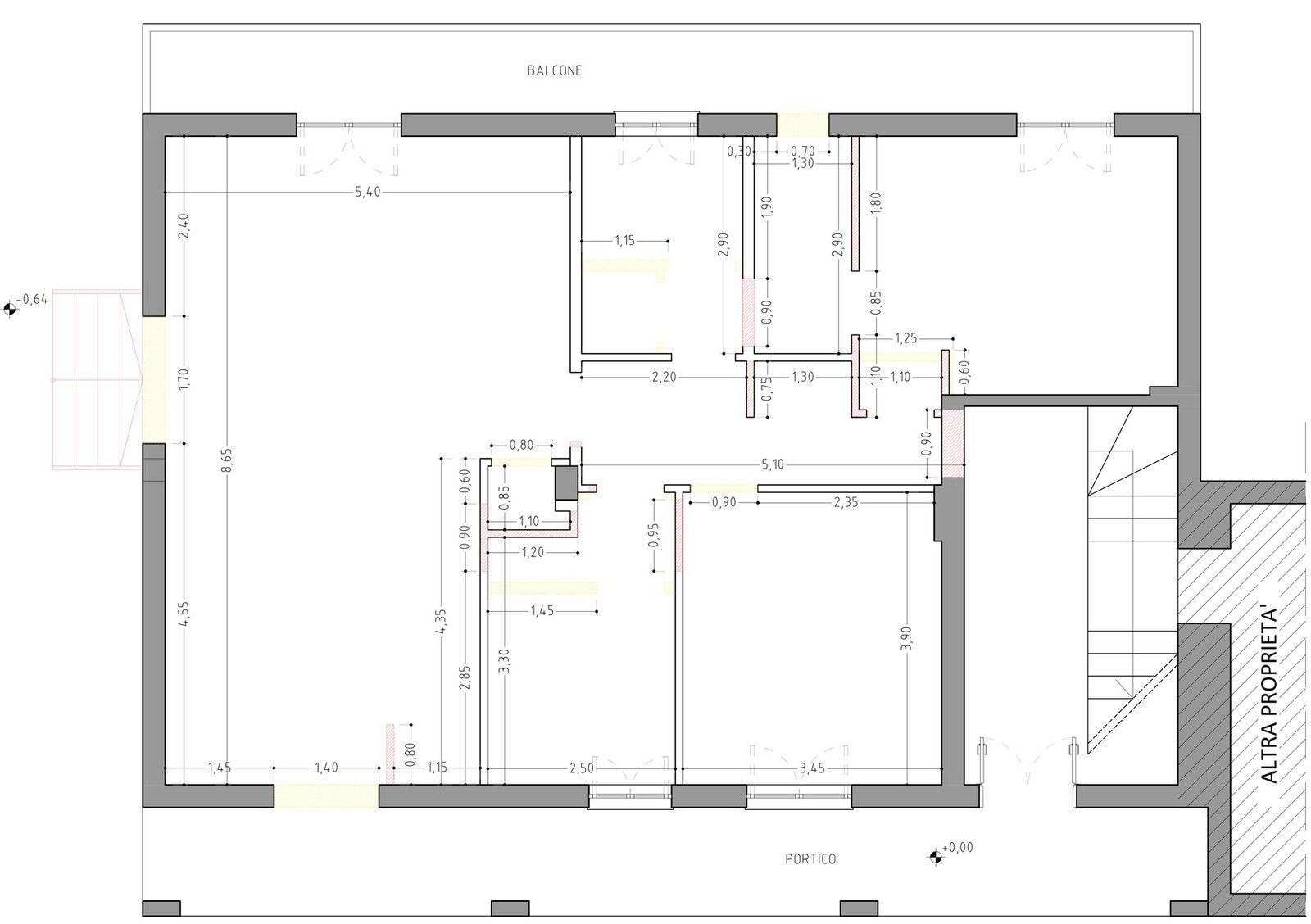

Cucina chiusa e corridoio lungo. L'intervento tipico apre la zona giorno, ricava un secondo bagno dalla vecchia lavanderia e rifà impianti e infissi. Pratica: CILA. Cantiere: 10–12 settimane. Costo lavori nella fascia media o completa, secondo le finiture.
Soffitti a 4 metri e solaio in ferro e tavelloni. Un soppalco in acciaio e legno richiede verifica strutturale e SCIA; le cementine originali dell'ingresso si possono recuperare. Cantiere: 12–14 settimane.
Gli esempi descrivono situazioni ricorrenti; costi e tempi variano con l'immobile.
Domande frequenti
Posso abitare in casa durante la ristrutturazione?
Con una ristrutturazione leggera a volte sì, organizzando il cantiere per stanze. Con impianti e massetti da rifare no: polvere, acqua e corrente staccate rendono la casa inabitabile per alcune settimane.
Conviene affidare tutto a un'impresa "chiavi in mano" senza architetto?
L'impresa ha interesse a contenere i propri costi; il direttore dei lavori lavora per te. Il computo metrico redatto dal progettista permette di confrontare preventivi diversi sulle stesse quantità e di controllare gli extra in corso d'opera.
Quanto si risparmia con le detrazioni?
Nel 2026 il bonus ristrutturazione è al 50% per l'abitazione principale e al 36% per gli altri immobili, fino a 96.000 € di spesa per unità, in 10 rate annuali. I dettagli sono nella guida ai bonus.
Serve avvisare il condominio?
Sì, con una comunicazione all'amministratore prima dell'inizio dei lavori. Se il cantiere tocca parti comuni (facciata, colonne di scarico, strutture) serve una delibera assembleare.
Quanto costa il sopralluogo?
Il primo sopralluogo è gratuito. La verifica di fattibilità urbanistica ed edilizia, se serve, ha un costo concordato prima che viene detratto dall'onorario se mi affidi il progetto.
